-
最近の投稿
アーカイブ
カテゴリー
投稿日カレンダー
2024年11月 日 月 火 水 木 金 土 « 12月 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30
忙し過ぎてブログ更新できてませんでしたm(__)m
途中からですみませんm(__)m
ライナー立坑築造の様子です

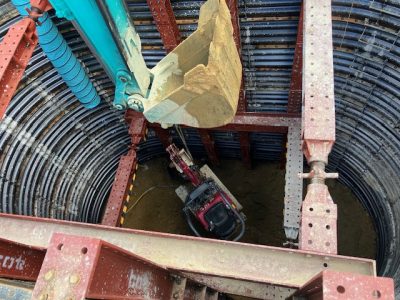

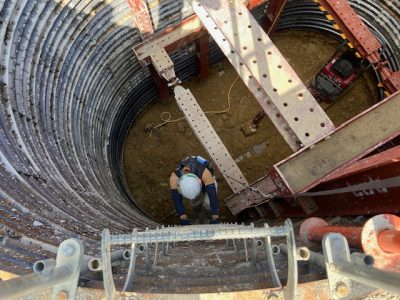

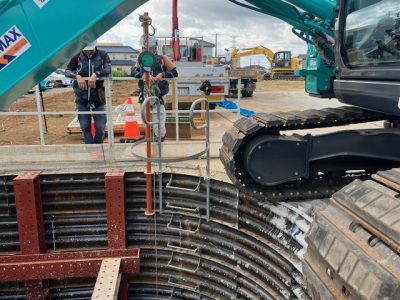

掘削状況です

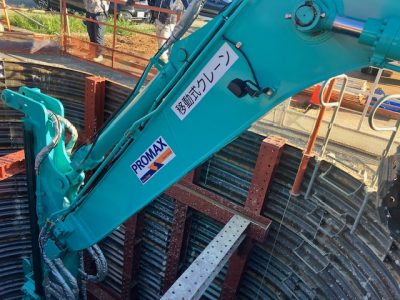

0.45スライドアームバックホウで掘削してます
7.5mぐらいまで下に届きます

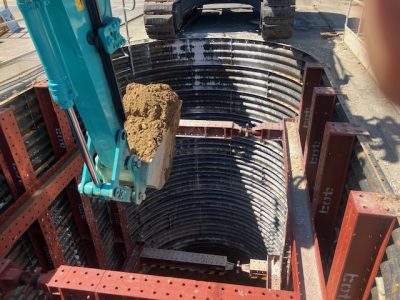

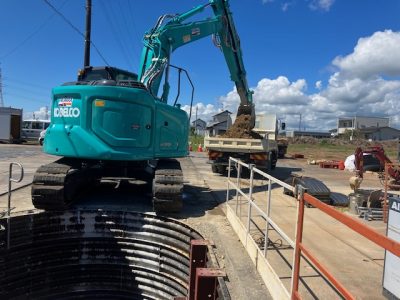

積込み状況です

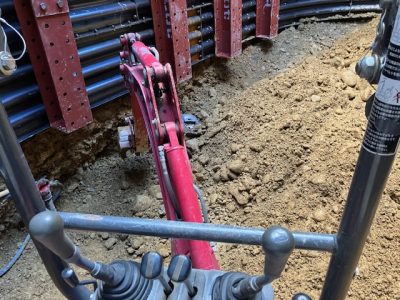

バックホウで届かない所がありますので小さいバックホウを立坑の中に入れて掘削します
ミニバックホウを降ろしてます
ちゃんとクレーン仕様です
スライドアームバックホウでクレーン仕様機は少ないです

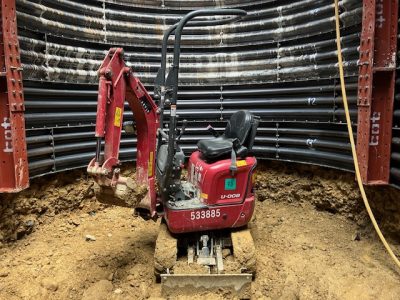

0.03バックホウです
ライナープレートの下や縦梁の下、スライドアームバックホウで
届かない場所など細かいところを掘削して
いきます
酸欠にならないように送風機で空気をおくります

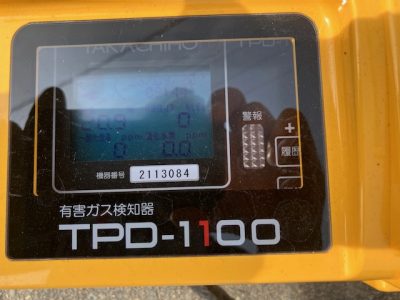

酸素濃度測定器です
20.5%です
ちなみに18%未満が酸欠です

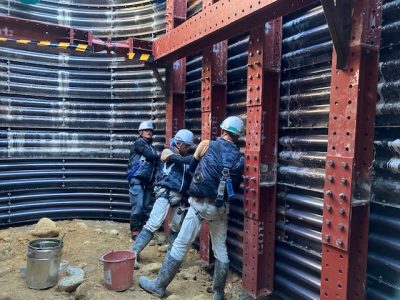

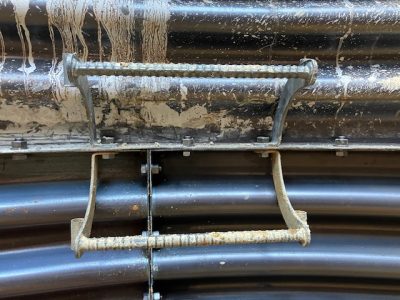

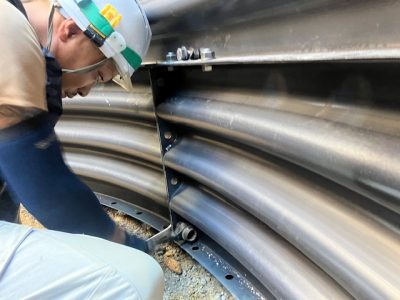

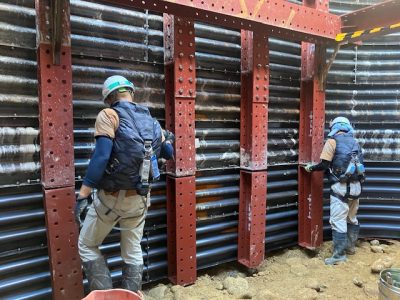

ライナープレート取付状況です
ライナープレート同士がズレないようにボルトを締めていきます

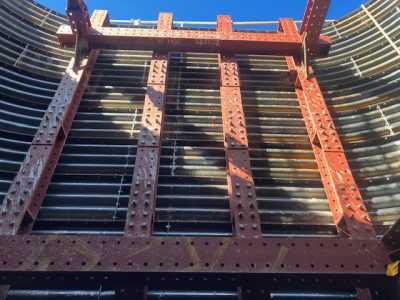

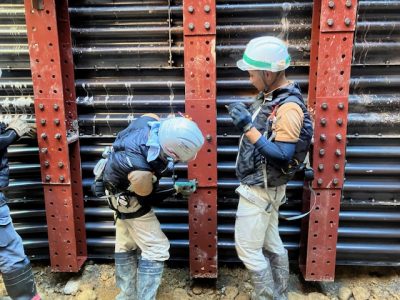

縦梁取付状況

ライナー用ステップ
ライナー取付時に一緒に取り付けていきます

降りる時の様子
安全ブロックにフルハーネスのランヤードを掛けて降りていきます

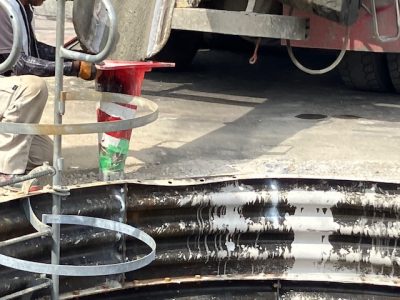

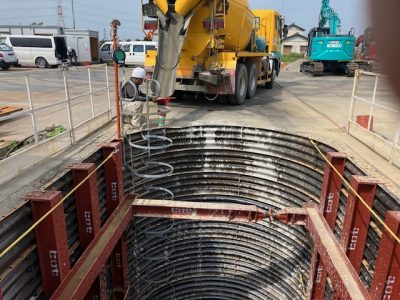

裏込めモルタル打設状況
ライナープレートの裏に裏込め打設用のパイプ(VU100)を8本
ほど取り付けてあります
取り付ける本数は打設回数に応じて決めます
